قدرة توليد الكهرباء بالغاز قيد التطوير عالميًا.. دولتان عربيتان بقائمة الـ10 الكبار
وحدة أبحاث الطاقة – مي مجدي

تمثّل الولايات المتحدة المحرك الرئيس لنمو قدرة توليد الكهرباء بالغاز قيد التطوير عالميًا في الأشهر الأخيرة، مستحوذةً على أكثر من 34%، مع طفرة مراكز البيانات والذكاء الاصطناعي.
وخلال النصف الأول من عام 2026، بلغ إجمالي القدرات قيد التطوير -المشروعات المعلنة وما قبل الإنشاء وتحت الإنشاء- عالميًا قرابة 1097 غيغاواط.
وتستحوذ 5 دول (الولايات المتحدة والصين والعراق والبرازيل وفيتنام) على 57% من إجمالي قدرة توليد الكهرباء بالغاز قيد التطوير، ارتفاعًا من قرابة 50% بنهاية عام 2025، وفق بيانات حديثة، اطّلعت عليها وحدة أبحاث الطاقة (مقرّها واشنطن).
ويعكس ذلك تزايد الرهان على محطات التوليد بالغاز لتلبية نمو الطلب على الكهرباء، خاصةً مع التوسع الصناعي والكهربة ومراكز البيانات.
قدرة توليد الكهرباء بالغاز قيد التطوير عالميًا
أشار التقرير الصادر عن منصة غلوبال إنرجي مونيتور إلى أن إجمالي قدرة توليد الكهرباء بالغاز والنفط قيد التطوير ارتفع بنسبة 8.5% خلال النصف الأول من 2026، بعد زيادة قاربت الثلث في عام 2025.
وحاليًا، يبلغ إجمالي قدرات التوليد بالنفط والغاز قيد التطوير 1136 غيغاواط، وتمثّل قدرة النفط أقل من 4% من هذا الإجمالي.
أمّا على صعيد قدرة توليد الكهرباء بالغاز قيد التطوير، فقد ارتفعت إلى 1097 غيغاواط، لتستحوذ المشروعات في مرحلة ما قبل الإنشاء على النصيب الأكبر بنحو 495 غيغاواط، تليها المشروعات المعلنة بقدرة 346 غيغاواط، ثم المشروعات قيد الإنشاء بـ256 غيغاواط.

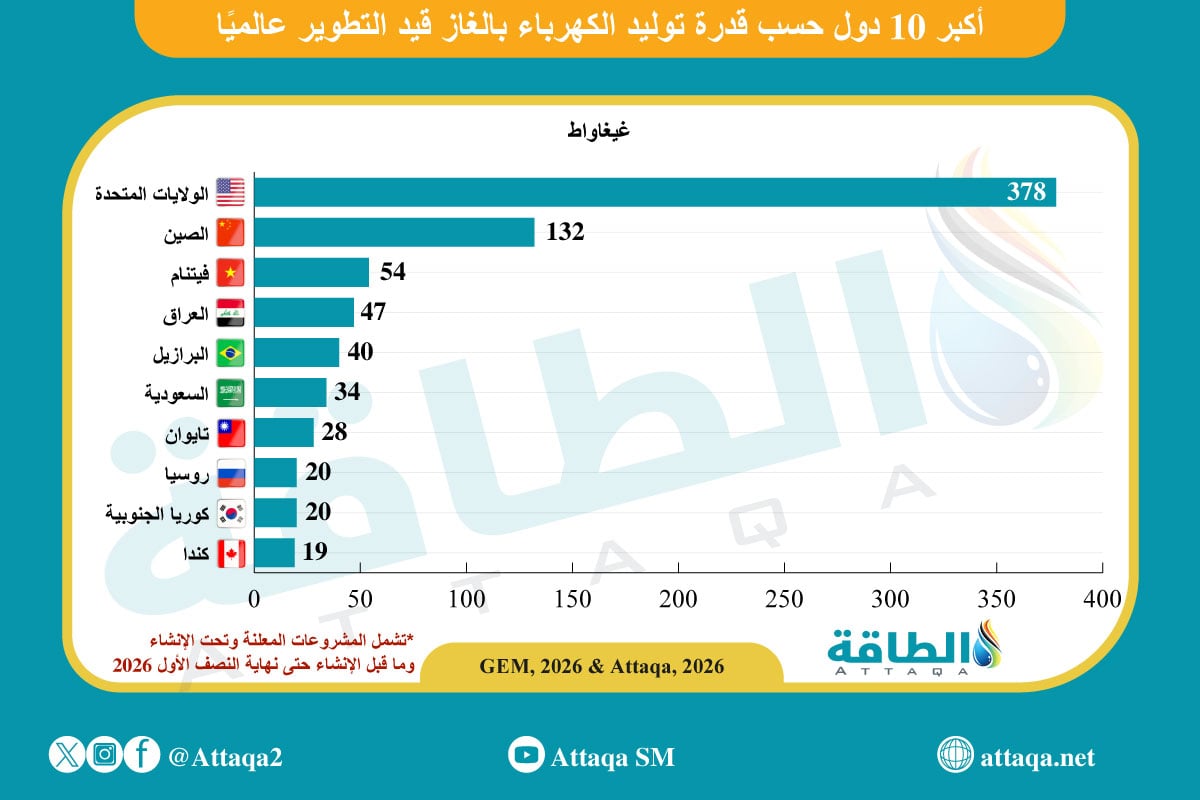

وتُظهر قائمة أكبر 10 دول في بناء محطات التوليد بالغاز تركُّز قرابة ثلاثة أرباع موجة التوسع في عدد محدود من الأسواق.
وتحتلّ الولايات المتحدة المركز الأول بفارق كبير، بعدما قفزت قدرتها من 252 غيغاواط بنهاية 2025 إلى 378 غيغاواط خلال النصف الأول من العام، بزيادة قدرها 127 غيغاواط أو 50%، كما تُظهر القائمة الآتية:
- الولايات المتحدة: 378 غيغاواط.
- الصين: 132 غيغاواط.
- فيتنام: 54 غيغاواط.
- العراق: 47 غيغاواط.
- البرازيل: 40 غيغاواط.
- السعودية: 34 غيغاواط.
- تايوان: 28 غيغاواط.
- روسيا: 20 غيغاواط.
- كوريا الجنوبية: 20 غيغاواط.
- كندا: 19 غيغاواط.
أضاف التقرير أن تنفيذ الولايات المتحدة جميع المشروعات قيد التطوير يعني نمو قدرات التوليد العاملة بنحو الثلثين، مع تقدير التكلفة الرأسمالية بأكثر من 647 مليار دولار.
ويمثّل الطلب على الكهرباء من مراكز البيانات أحد أهم العوامل الجديدة وراء توسُّع المشروعات الأميركية.
فقد وصلت قدرة مشروعات الغاز الأميركية المرتبطة بمراكز البيانات إلى 189 غيغاواط، أي ما يقارب نصف إجمالي القدرة قيد التطوير.
وتأتي الصين في المركز الثاني حسب قدرة توليد الكهرباء بالغاز قيد التطوير، وسجلت 132 غيغاواط، أي 12% من الإجمالي العالمي، وتمثّل المشروعات قيد الإنشاء 24 غيغاواط من هذه القدرة.

أكبر الدول حسب قدرة توليد الكهرباء بالغاز قيد التطوير
تحتلّ فيتنام المركز الثالث عالميًا بقائمة أكبر الدول حسب قدرة توليد الكهرباء بالغاز قيد التطوير، بقدرات تصل إلى 54 غيغاواط، ما يعادل قرابة 5% من الإجمالي.
ويأتي العراق رابعًا بـ47 غيغاواط، مستحوذًا على أكثر من 4% من القدرة العالمية قيد التطوير، أغلبها في مرحلة الإنشاء وما قبل الإنشاء.
أمّا البرازيل، فتحتلّ المركز الخامس بـ40 غيغاواط، ونحو نصف هذه القدرات مشروعات معلنة، وفق ما رصدته وحدة أبحاث الطاقة.
وتحلّ السعودية في المركز السادس بقدرات قيد التطوير تصل إلى 34 غيغاواط، من بينها 28 غيغاواط قيد الإنشاء.
وتعتزم البلاد زيادة قدرات توليد الكهرباء بالغاز بنحو 31 غيغاواط، في إطار إستراتيجية واضحة للحد من الاعتماد على النفط ودعم الغاز والطاقة المتجددة.
وتأتي تايوان في المركز السابع بقدرات قيد التطوير تصل إلى 28 غيغاواط، موزعة بين مراحل التطوير المختلفة.
وتتساوى روسيا وكوريا الجنوبية عند 20 غيغاواط لكل منهما، في حين تحلّ كندا في المركز العاشر بـ19 غيغاواط.

شكوك حول موجة التوسع في توليد الكهرباء بالغاز
أوضحت غلوبال إنرجي أن ثمة شكوك تتعلق بموجة التوسع في مشروعات توليد الكهرباء بالغاز، إذ إن أكثر من ثلاثة أرباع المشروعات العالمية ما تزال في مراحل التطوير الأولية.
في الوقت نفسه، تأجَّل خلال الأشهر الـ6 الأولى من العام الجاري موعد بدء تشغيل نحو 45 غيغاواط من القدرات المعلنة وما قبل الإنشاء.
بالإضافة إلى ذلك، لا توجد شركة مصنّعة محددة لتوربينات الغاز أو المحركات لنحو ثلثي قدرة توليد الكهرباء بالغاز قيد التطوير عالميًا، كما ينطبق الأمر على أكثر من نصف المشروعات المرتبطة بمراكز البيانات.
كما لا تحمل قرابة ربع المشروعات المخصصة لمراكز البيانات موعدًا محددًا لبدء التشغيل، بحسب ما رصدته وحدة أبحاث الطاقة.
وبالتوازي، تواجه موجة التوسع مجموعة من العقبات، في مقدمتها قيود إمدادات التوربينات، وعدم اليقين بشأن التمويل، ووقف بعض مشروعات مراكز البيانات محليًا، إلى جانب تفاقم المعارضات الشعبية.
موضوعات متعلقة..
- خطط توليد الكهرباء بالغاز في جنوب شرق آسيا لن تحقق أهداف 2030 ..لهذه الأسباب
- السعودية تطرح مرحلة جديدة لتنفيذ محطات عملاقة لتوليد الكهرباء بالغاز
اقرأ أيضًا..
- ملف مستجدات أسواق الغاز المسال العربية والعالمية
- ملف حقول النفط والغاز العربية والعالمية
- إيرادات صادرات النفط السعودي في النصف الأول.. وأعلى مستوى شهري (إنفوغرافيك)
- أنس الحجي: أزمة مضيق هرمز أوجدت 4 مديرين لأسواق النفط
